LGM系列灌漿料施工方法說明0531-88771576 全國熱線 jnlm@jnlm.com.cn 郵箱 ![]()
LGM早強微膨脹灌漿料(以下稱灌漿料)是水泥基高強度、高自流建筑材料,在施工現場加入一定量的水,不需摻入任何外加劑、外摻料,攪拌均勻即可后使用。施工應在規定的溫度范圍施工。否則,應采取相應措施。 一.施工準備 1. 灌漿料施工前應準備的工具: 1.1機械攪拌:混凝土攪拌機或砂漿攪拌機; 1.2人工攪拌:攪拌槽及鐵鏟若干; 1.3 水桶、臺秤、高位漏斗、流槽、模板(鋼模、木模)、巖棉被(草袋、棉紗、塑料膜)、灌漿管及管接頭、灌漿助推器(尺寸可視現場情況而定,見下圖)。 灌漿助推器示意圖 2. 施工前基礎表面處理: 2.1施工前將所有與灌漿料接觸的表面清洗干凈,不得有油污、碎石、浮灰等外來雜質。 2.2用水充分潤濕灌漿表面,灌漿前設備基礎表面不得有積水,殘余水分必須清掃干凈。
二.配制攪拌 1. 加水量:加水量對灌漿料性能有很大影響,應嚴格按隨貨提供的施工說明推薦用水量按比例 加入水。對于地腳螺栓錨固和栽埋鋼筋,用水量可根據工程實際情況適當減少。拌和用水應采 用飲用水。 2. 灌漿料的攪拌: 2.1可采用機械攪拌或人工攪拌。應盡可能采用機械攪拌方式,攪拌時間一般為3~4min。采用 人工攪拌時,應先加入2/3的用水量拌和2 min,再加入剩余水量繼續拌和直至均勻。 2.2每次攪拌量應視使用量多少而定,以保證30 min以內將料用完。 2.3在冬季施工時,如果環境溫度低于-5℃,應采用50℃~70℃溫水攪拌,以保證灌漿料的入模溫度大于5℃。

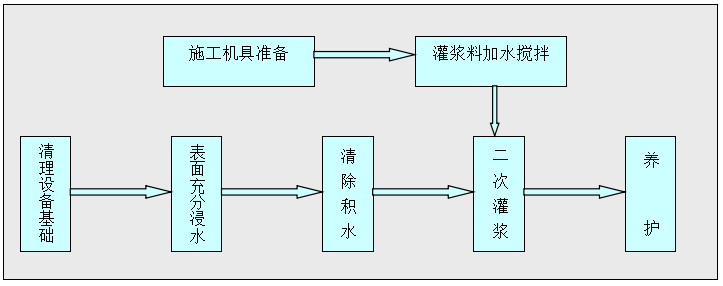

三.設備基礎二次灌漿 1.二次灌漿施工工藝: 2. 設備基礎二次灌漿前,應根據實際情況選擇相應的灌漿方式。 常用的灌漿料的施工方法: 自重灌漿法:在施工中,利用該材料流動性好的特點,在灌漿范圍內自由流動,滿足灌漿 要求的方法。 高位漏斗法:在施工中,僅靠其流動性不能滿足要求時,利用提高灌漿的位能差,滿足灌 漿要求的方法。 壓力灌漿法:在施工中,采用灌漿增壓設備,滿足灌漿要求的方法。 3. 施工前將設備基礎表面鑿毛處理,并進行清掃,不得有碎石、浮漿、浮灰、油污和脫模劑等雜物。灌漿前24小時,設備基礎表面應充分濕潤。灌漿前1小時,清除積水。 4. 按灌漿施工圖支設模板。模板與基礎、模板與模板間的接縫處要封縫嚴實,在灌漿時模板不得有漏水現象,模板頂部標高應高出設備底座上表面50mm。 5. 二次灌漿時,應從一側或相鄰的兩側多點進行灌漿,直至從另一側溢出為止,以利于灌漿過程中的排氣。不得從四側同時進行灌漿; 6. 灌漿開始后,必須連續進行,不能間斷。并盡可能縮短灌漿時間; 7. 在灌漿過程中嚴禁振搗。必要時可用灌漿助推器沿灌漿層底部推動灌漿料,嚴禁從灌漿層的中、上部推動,以確保灌漿層的勻質性;較長設備或軌道基礎的灌漿應采用分段施工。 8. 當設備底座過寬或者底座下面溝槽多時宜采用高位漏斗法灌漿,從設備底座中央或一側開始灌漿。 9.灌漿中如出現跑漿現象,應及時處理。

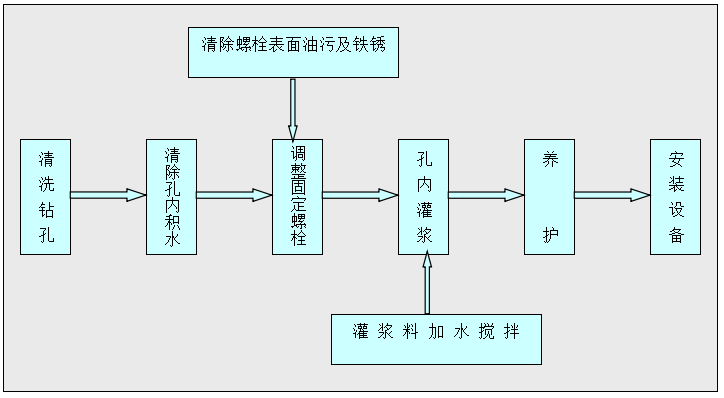

四.地腳螺栓錨固及鋼筋栽埋 1. 地腳螺栓錨固施工工藝(見下圖): 2. 螺栓錨固及栽埋鋼筋的埋設深度應滿足設計規范的要求。推薦埋設深度:不得低于螺栓直徑15倍。 3. 鉆孔或預留孔,根據螺栓直徑應符合下表的要求。
4.灌漿料對鋼筋的錨固強度
說明: Ⅱ級鋼筋 鋼筋直徑D:10~25 fy=310N/mm2 ;fyk=335 N/mm2 ;fs=510 N/mm2; 鋼筋直徑D:28~40 fy=290N/mm2 ;fyk=335 N/mm2 ;fs=490 N/mm2 5. 地腳螺栓成孔時,基礎混凝土強度不得小于20MPa,螺栓孔的水平偏差不得大于2mm,垂直度偏差不得大于1%。 6. 成孔后,應除去孔內雜物、檢測孔的深度,并用水充分濕潤孔壁。灌漿前應清除孔內積水。 7. 螺栓插入后應校正其水平位置及頂部的高度,并予以固定。 8. 按比例加水攪拌灌漿料,加水量要嚴格控制,不宜過多。 9. 將攪拌好的漿料灌入螺栓孔中,灌漿過程中嚴禁震搗、插搗。灌漿結束后不得調整螺栓。灌漿施工不易直接灌入時,宜采用流槽輔助施工。
五. 混凝土結構加固和修補 1.加固混凝土結構時,應符合下列要求: 1.1將拌和好的灌漿料灌入已支設好的模板中; 1.2灌漿過程中允許適當振搗或適當敲擊模板; 1.3拆模時間應符合本施工相應規定。 2.用灌漿料進行混凝土孔洞修補時, 先將孔洞周圍已松動的混凝土剔除再進行修補。
六. 養 護 1.灌漿完畢后30分鐘內應立即加蓋塑料膜、濕草袋或巖棉被。并保持濕潤。 2.冬季施工時,養護還應采取其它保溫措施。 3.灌漿料后拆模及養護時間,可參考下表。
4.在設備基礎灌漿完畢后,如有要剔除部分,可在灌漿完畢3~6小時后,即灌漿層硬化前用抹刀或鐵鍬等工具輕輕鏟除。 5.不得將正在運轉的機器的震動傳給設備基礎,在二次灌漿后應停機24~36小時,以避免損壞 未硬化的灌漿層。 七. 其他要求 LGM早強微膨脹灌漿料的施工不僅應符合本施工技術方法的規定,尚應符合以下有關規定: 《混凝土結構工程施工及驗收規范》 GB50204 《混凝土結構設計規范》 GBJ10 《混凝土結構加固技術規范》 CECS25 《水泥基灌漿材料施工技術規程》 YB/T9261—98 |
